中科院成都生物研究所2019年修缮项目基本完成
作者:胡晓 时间:2019-11-12

  中国科学院成都生物研究所2019修缮项目“若尔盖高寒湿地定位研究站电力设施安装、围墙道路及水井修建项目”于201812月获得批复,批复资金310万。目前该项目基本实施完成,项目实施过程如下:

  1.20196月完成施工招标工作,中标单位:马尔康建筑实业有限责任公司。

  2.20197月完成监理招标工作,中标单位:四川有容建设项目管理有限公司。

  3.20197月完成施工图审查工作,审图单位:四川嘉合建筑工程咨询有限公司。

  4.201985日总监出具开工令,该修缮项目正式开工。

  在此期间,完成了地方报监、报建等一系列相关手续后,获取了红原城市建设局《施工许可证》。

  该项目已完成的内容有:

  1.电力设施安装。

  2.围墙大门及道路修建600m;沥青道路铺设600m

  3.水井修建,深度约45m

  4.场地土方回填。

  目前基建后勤处正在做竣工验收的准备和项目审计工作。

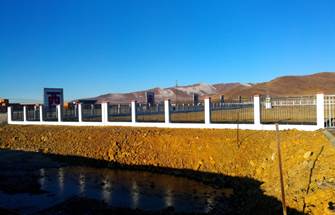

新建园区围墙

打水井过程记录









新建完成的配电房及园区大门

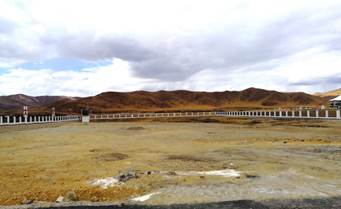

新建围墙及沥青道路
